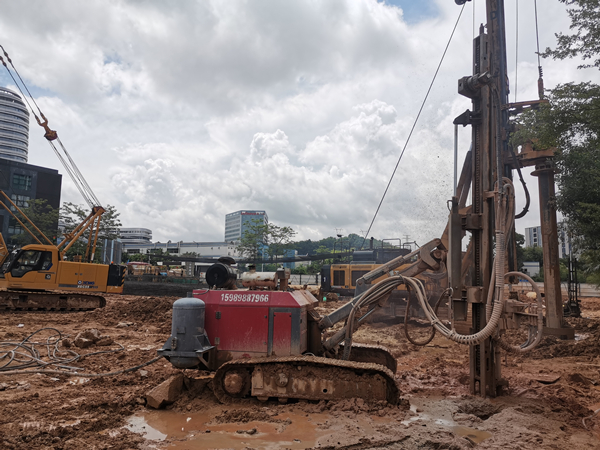

晴朗的七月已為完成場地平整提供了絕佳天氣,基坑支護工程施工許可證也在七月底順利通過主管部門審批辦理。施工單位一邊組織專家評審基坑支護施工方案,一邊著手施工前準備工作,鋼筋籠制作設備安裝調試,發電機進場兩臺,旋挖機進場兩臺,汽車吊與履帶吊各進場一臺,挖土機兩臺。
萬事俱備,待施工方案獲專家通過后,所有工序聽取號令正式開工。項目部與監理嚴把進場材料關,鋼筋進場驗完外觀質量合格后,要求施工單位立即取樣送檢合格后方可使用,混凝土進場按圖要求測塌落度并制作檢測試塊,對外觀不合格的無縫鋼管作退場處理,按合同要求施工方報審各類資料。
采購部及時確定基坑支護工程第三方監測單位,并用兩天時間完成臨近建筑物現狀調查及布設監測點,保證施工期間對周邊的安全及時觀測。
神奇的七月居然沒有一個臺風生成,實屬罕見。但八月初老天爺一口氣連續生成四個臺風:森拉克、黑格比、薔薇、米克拉、海高斯。登陸我國的是黑格比、米克拉及海高斯,雖然它仨都不眷顧深圳地區,但卻帶來充沛雨量的暴雨天氣,即使給現場施工造成一定的不便,也不影響施工的推進。施工中在南側遇到兩個伸進紅線內的市政井,聯系設計單位到現場做技術變更解決,對容易塌孔地質條件差的南側采取部分換填方式解決,對北側臨近市政電纜溝的支護加大安全系數變更。隨著施工的推進,施工過程的相關問題也相應暴露出來,如泥漿未及時回灌護壁,鋼筋籠焊接質量通病經常存在等,項目部在糾正的同時按合同給予施工方相應的處罰,使其施工班組在管理上有質的提升。為保證質量,每根支護樁成孔或入巖項目部與監理均到場驗收,要求工人在護筒上加蓋鋼筋半月網,時刻牢記老板囑咐,保障安全。
楊副總與陳經理常到現場關心并指導工作,在簡易的集裝箱會議室里,聽取完基坑支護施工方的工序安排后,牛經理立馬否定其方案,操起簽字筆當指揮棒在平面圖上邊講邊示意,頗有沙場點兵之陣勢,用全局思維考慮工序,基坑支護工程與土石方挖運工程是緊密相聯的,并且南側臨時路口方案已得到政府相關部門審批通過,必須先完成支護樁施工。工人生活區的臨時用地經公司各領導協商下成功承租,讓施工方在增加人工設備方面無虞,微型鋼桿樁施工隊伍相繼進場,干就是了!同時項目部的小廚房運作起來了,解決大家前不著村后不著店用餐之憂,感謝老板!感恩公司!
截止8月底,支護旋挖樁施工已完成三分之一,微型鋼桿樁施工完成一半,場內樁身土及時轉場轉運。無法預估的地質情況變化為施工推進帶來各種困難,在牛經理帶領下,我們團隊的同事們均能攻關克難,不畏艱辛,犧牲部分休息時間輪流在夜間及周末值班看守,在確保安全、質量下推動施工進展。
